錦田大場線
お知らせ
市道錦田大場線道路改良工事は、令和8年2月末に完成し、計画区間の全線が共用開始したことをお知らせします。
事業の目的
錦田大場線は、錦田こども園、錦田小学校、向山小学校等の通園や通学に利用されている道路であり、加えて錦田地区と大場地区を結ぶ比較的交通量の多い生活道路であることから、交通渋滞の緩和や通学路の安全確保のため、道路の拡幅と歩道の整備をします。
概要
| 起点 | 三島市谷田(県道三ツ谷谷田線交差点) |
|---|---|
| 終点 | 三島市谷田(町田橋北側交差点) |
| 延長 | 800m(第1工区180m、第2工区220m、第3工区300m、町田橋工区100m) |
| 代表幅員 | 9.5m(車道7.0m、歩道2.5m) |
| 整備済区間 | 第1工区180m(県道三ツ谷谷田線交差点~三島市消防署錦田分遣所南側交差点) 第2工区220m(三島市消防署錦田分遣所南側交差点~市道谷田夏梅木線交差点) |
| 事業区間 | 第3区300m(市道谷田夏梅木線交差点~市道谷田6号線交差点) |

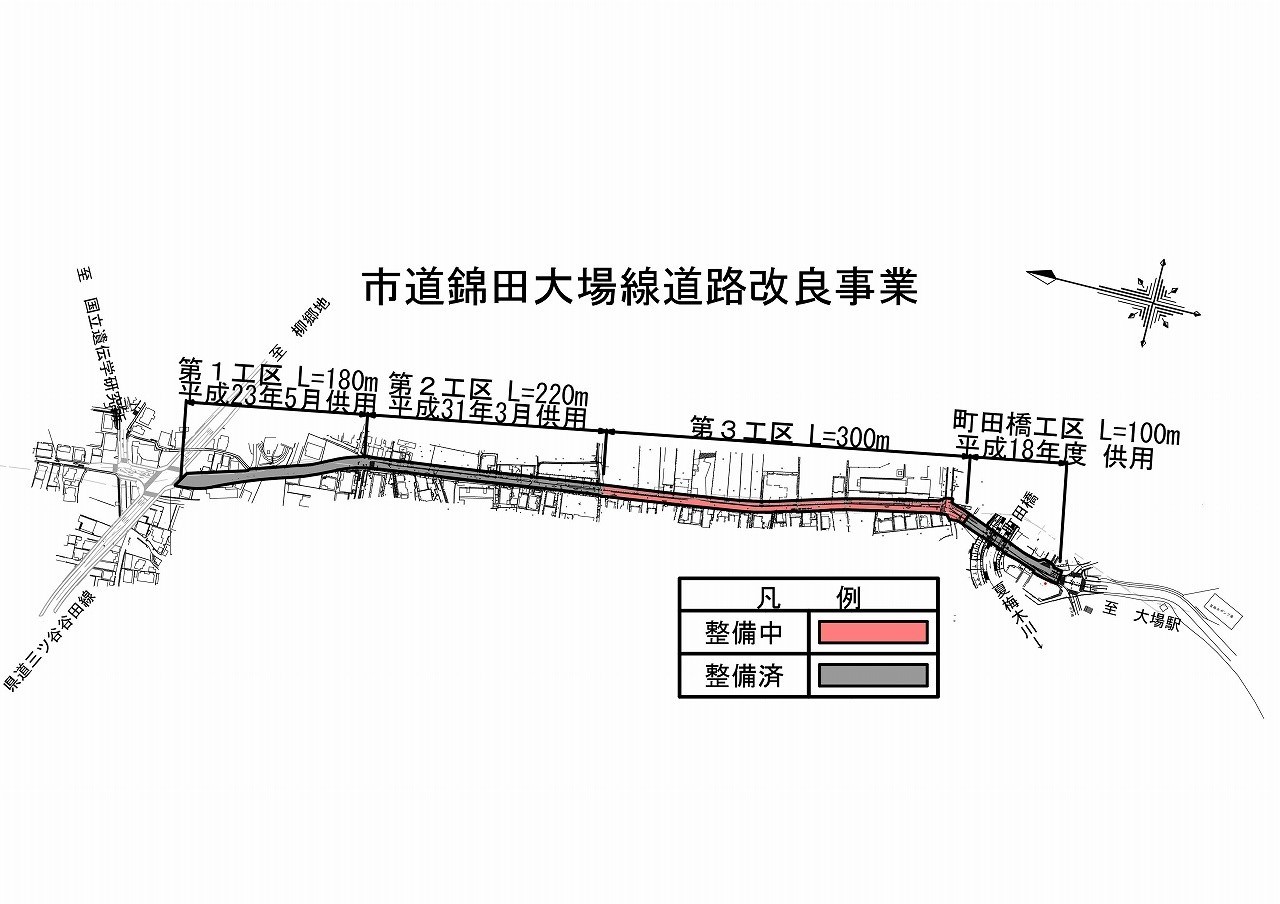

工事箇所参考図(令和8年4月1日現在)

工事箇所写真(前・後)

工事前

工事後
事業経過
| 平成18年度 | 町田橋工区道路改良工事(町田橋橋梁整備工事) |
|---|---|
| 平成18年度~平成21年度 | 第1工区用地交渉 |
| 平成21年度~平成23年度 | 第1工区道路改良工事 |
| 平成23年5月 | 第1工区180mの区間について供用開始 |
| 平成23年度 | 第2工区地元説明会 |
| 平成24年度~平成29年度 | 第2工区用地交渉 |
| 平成27年度~平成30年度 | 第2工区道路改良工事 |
| 平成31年3月 | 第2工区220m 供用開始 |
| 平成30年度~ | 第3工区用地交渉 |
| 令和2年度~ | 第3工区道路改良工事 |
| 令和8年2月 | 工事完成 全線供用開始 |
