本文
三島駅南口の開発にあたり、地下水・湧水の保全は開発の大前提です。地下水の水位・水質を継続してモニタリングすることで、現状の把握と、万が一、地下水に影響が生じた場合に速やかに把握・対応できる体制を整えています。

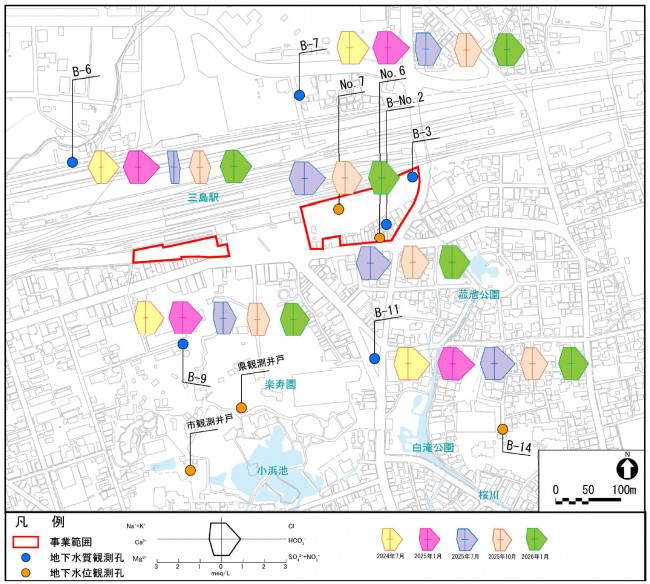

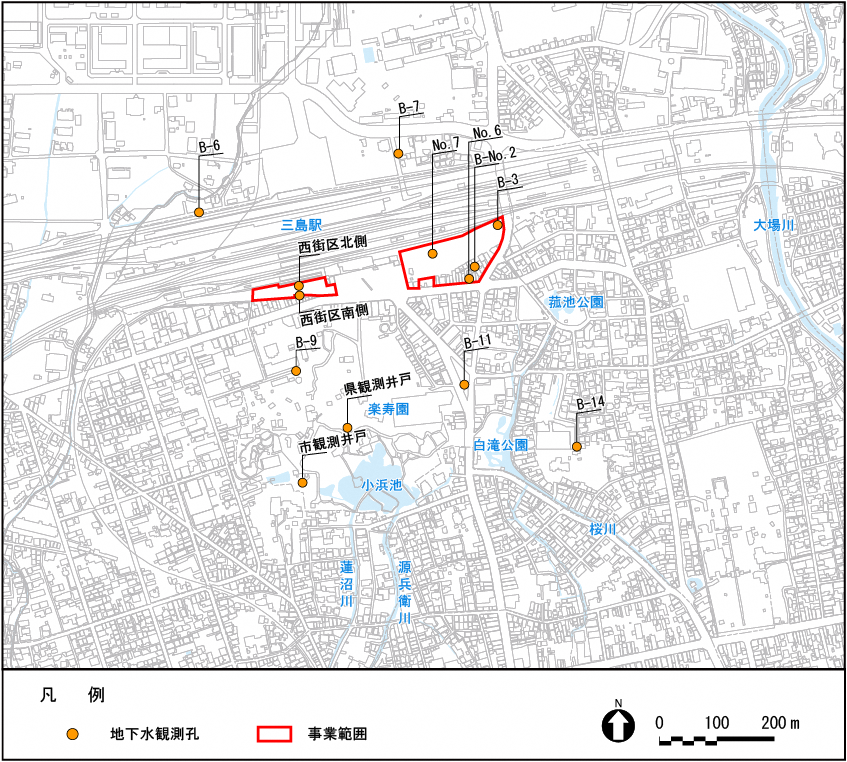

調査地点は、事業範囲を取り囲むように配置しています。
事業範囲の上流と下流で調査することで、万が一、事業により地下水に影響が出た場合の変化を把握することができます。

※西街区北側・西街区南側地点については、2023年3月で観測を終了しました。
※B-3・B-No.2地点については、2024年3月で観測を終了しました。

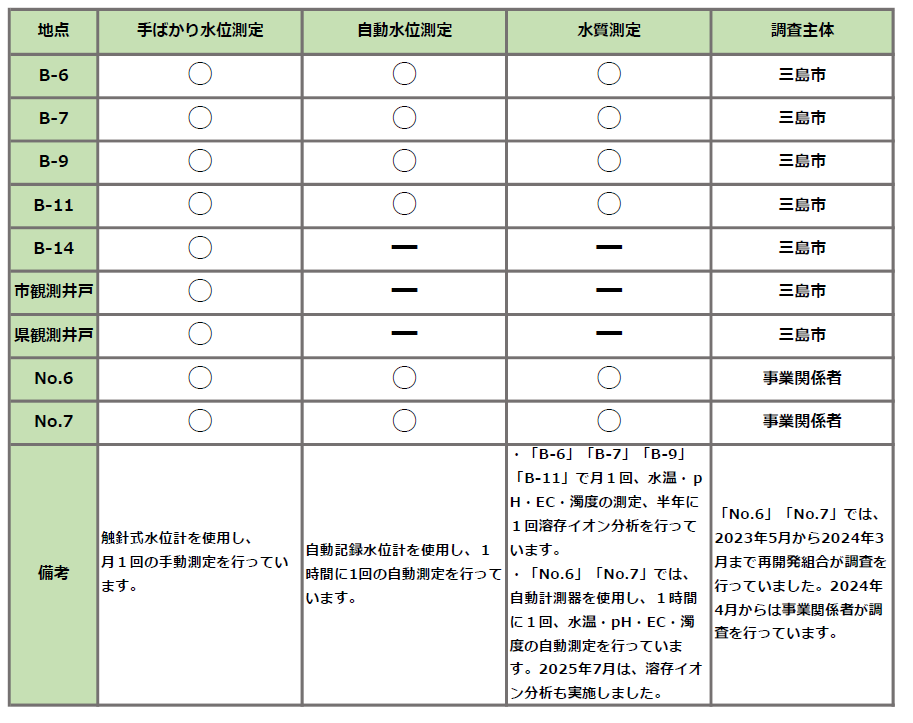

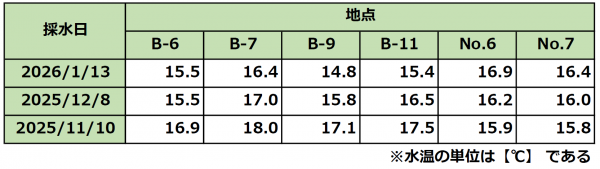

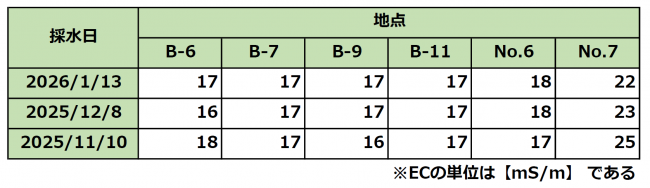

地下水への影響把握のため、地下水位と地下水質を測定しています。

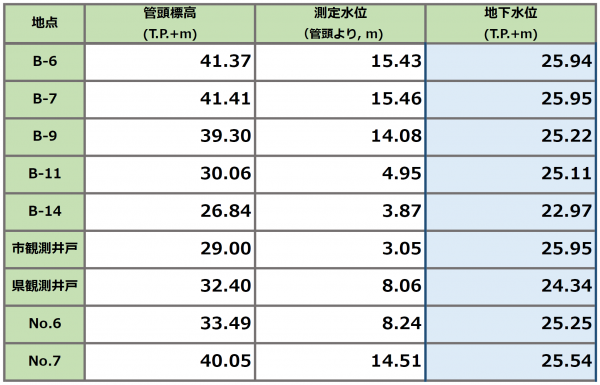

※No.6地点については2024年9月19日から12月2日、No.7地点については2024年9月19日から11月25日までの間、測定機器の調整のため自動計測を中断しました。(中断期間中は、自動計測の代替として、手測りによる水位測定を週に1回実施しました。)
※2019年5月、測定機器の設置位置不良等のため修正を行いました。
※No.6とNo.7地点は、2024年6月から、自動計測器による測定値のうち「採水日」の正午時点の値を掲載しています。

※No.6とNo.7地点は、2024年6月から、自動計測器による測定値のうち「採水日」の正午時点の値を掲載しています。

※No.6とNo.7地点は、2024年6月から、自動計測器による測定値のうち「採水日」の正午時点の値を掲載しています。

※No.6とNo.7地点は、2024年6月から、自動計測器による測定値のうち「採水日」の正午時点の値を掲載しています。
