新庁舎整備事業について

ページID:0015842 更新日:2025年12月1日更新 印刷ページ表示

新庁舎整備事業について

 現在の市役所は老朽化や、狭あい化、庁舎機能の分散などの課題から、市民の皆様には日頃より大変ご不便、ご迷惑をおかけしております。この課題解決に向けて平成27年度より新庁舎整備事業を進めており、令和7年1月に事業の骨格となる基本理念や基本方針、整備地案などの基本的事項を示した「三島市新庁舎整備基本構想 [PDFファイル/4.42MB]」を策定したところです。

 市庁舎の現状としましては、本庁舎は昭和35年に建築、中央町別館は昭和34年に建築と、築後65年以上が経過しております。文化財に指定された施設を除きますと、県内で最も古い庁舎となっております。各庁舎施設の通路や執務室は狭く、プライバシーの確保が難しい状況となっております。また、施設が分散していることから、手続きや執務などにおいて施設間の移動が必要となっております。

 このような課題の解決に向けて、現在、新庁舎整備事業に取り組んでおります。​

事業スケジュール

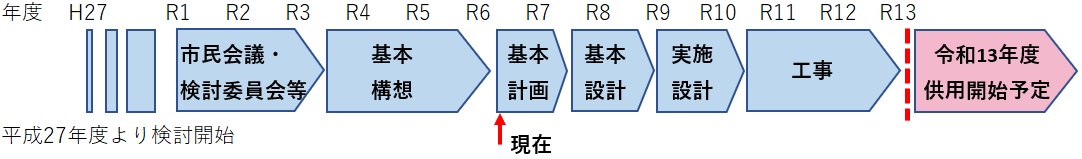

新庁舎整備の事業スケジュールについて
基本構想…現状を把握し、新庁舎の基本的な理念・方針を設定すること
基本計画…基本構想を基に、設計の与条件を設定すること
基本設計…基本計画を基に、具体的なデザイン・レイアウト等を設計すること
実施設計…基本設計を基に、工事を行う為の詳細な設計をすること
※今後は当該スケジュールを基に事業を進めていく予定ですが、社会情勢等により変更する場合があります。

これまでの取組み(位置条例の可決に至るまで)

市議会6月定例会での位置条例案の否決を受けてから、市議会11月定例会にて可決に至るまでのこれまでの取り組みについてまとめています。

位置条例案の否決

議場の様子の画像

 老朽化が進み安全性や利便性が低下する庁舎の建替えを検討する中で、新庁舎の整備地を南二日町広場とする条例案を、令和7年市議会6月定例会に提出しましたが、賛成13人、反対8人で可決には至りませんでした。(※この条例の制定には3分の2以上の議員の賛成が必要です。)
 ※詳細はこちらから

6月議会でのご意見

6月議会では賛成・反対のそれぞれの立場からご意見をいただいています。(市議会だより令和7年8月1日号より抜粋)
【賛成の立場からのご意見】
  1. 1万人の市民アンケート結果は、南二日町を選択した人が61.3% であった。この市民意見は尊 重すべき。
  2. 北田町で建て替えることも十分に検討されていた。北田町は建設費用、ライフサイクルコストも高くなり、また工期が6年もかかり、危険であることなどから、南二日町とする方が良い。
  3. 跡地活用により商業、観光、文化の交流拠点にすることはまちづくりのチャンスである。
  4. 未来の展開を見据えた都市構造の見直しにより、三島市が大きく飛躍するチャンスとなる。
  5. 限られた財源の中、費用対効果を見極めながら、行政サービスの質を落とすことなく、財政の健全性を維持する必要がある。

【反対の立場からのご意見】
  1. より一層の熟議、市による丁寧な説明、とりわけ中心市街地の周辺住民、南二日町周辺以南の関係する地域住民との双方向の議論と理解が不十分と考える。
  2. 地域ごとの住民の説明会もなく、住民の合意形成を欠いている。
  3. 早々に位置を決めるのではなく、今後の三島のまちづくりのビジョンを明確に示して、整備地を確定する必要がある。
  4. 100 億円の箱物を建てることに議員は危機感を持つべき。
  5. 地盤、周辺整備、事業費などまだまだ不明瞭なことが多いため、しっかりとしたものを示してもらい、再度審議すべきと考える。

☝これらのご意見を受けて、対応が不足する部分を補うため、次の取り組みを実施しています。

取組み(1):質問箱の設置

質問箱の設置の様子の画像

  1. 時期:8月1日~(継続中)
  2. 内容:
    ・新庁舎整備に関する質問を受付けて回答します。
    ・質問箱は、市役所本館のほか各公民館に設置しています。
    ・電子による申請も受付けています。
  3. 成果:これまでに計90件のご質問をいただき、その回答を公表しています。
※詳細はこちらから

取組み(2):街頭アンケート調査

街頭アンケート調査をする様子の画像

  1. 時期:8月20日~29日
  2. 内容:新庁舎整備事業への認知度を確認するため、100人の方々にプッシュ型のアンケートを実施しました。
  3. 成果:
    ・100人中92人の方が新庁舎整備事業のことを知っており、関心度の高い事業であることが分かりました。
    ・「現庁舎は古いので早く建替えて欲しい」「現庁舎の駐車場は狭くて使いにくい」「まちなかの衰退が心配」「大場川の水害が心配」など様々な意見をいただきました。
※詳細はこちらから

取組み(3):市民説明会の開催

市民説明会の開催する様子の画像

  1. 時期:9月29日~10月3日
  2. 内容:市役所本館、公民館など計4ヶ所で基本構想の内容説明とみなさんからの懸案事項についてご説明しました。
  3. 成果:
    ・合計207人の市民の方に参加いただきました。
    ・説明内容への質問は、質問箱で受付けて、回答しています。
※詳細はこちらから

取組み(4):説明動画の公開

説明動画の公開の画像<外部リンク>

  1. 時期:10月14日~(公開中)
  2. 内容:市民説明会の説明動画及び市長メッセージを公開しています。
  3. 成果:
    ・これまでに2,000回以上再生されています。
    ・市民説明会に来られなかった方にもご視聴いただけています。
※詳細はこちらから

取組み(5):交通量の調査

交通量調査の画像

  1. 時期:7月8日、7月16日 7時00分~9時00分
  2. 内容:二日町駅入口交差点と横浜ゴム前踏切の2か所で職員による交通量調査を実施しました。
  3. 成果:
    ・車両は8時00分前後の時間帯が最も多いことが確認できました。
    ・交通量は多いが二日町駅交差点の信号が青になれば滞留が解消されることが確認できました。
    ・南二日町広場へ新庁舎を移転整備した場合に必要となる交通対策の方針を策定するため、10月より交通アセスメントの業務を開始しました。

位置条例案の可決(令和7年11月)

上記の取り組みをふまえ、令和7年市議会11月定例会に再度、位置条例案を上程した結果、賛成18人、反対4人で可決となりました。
今後は新庁舎整備基本計画の策定に取り組んでまいります。

皆さまのご意見をお聞かせください
